El Foro Potencia analiza un desafío que exige tanto soluciones tecnológicas como una colaboración estrecha entre todos los actores implicados

Infraestructuras críticas ante el reto eléctrico: las respuestas del sector

Foto

El Foro Potencia ha celebrado un nuevo webinar en el que ha analizado el desafío de garantizar el suministro energético en infraestructuras críticas como centros de datos, hospitales o redes logísticas. Los recientes apagones en España, en especial el gran corte del 28 de abril, pusieron en evidencia la necesidad de contar con sistemas robustos y resilientes. Alejandro Fuster, director técnico de la Asociación Española de Data Centers (SpainDC), Carlos Valiente, director de ventas para Comercial e Industrial en Pramac Ibérica, y José Antonio Aguado, director de la división de Energía de GAM, aportaron su visión sobre el futuro energético de estas instalaciones esenciales y cómo optimizar la capacidad de respuesta ante situaciones de emergencia.

Hasta 2030, la demanda energética de los centros de datos se multiplicará por seis

Hasta 2030, la demanda energética de los centros de datos se multiplicará por seis.

El desafío de los data centers: crecimiento exponencial

Alejandro Fuster Tozer, director técnico de la Asociación Española de Data Centers (SpainDC), abrió el turno de intervenciones con una panorámica clara sobre la magnitud del desafío. Según explicó, España cerró 2024 con 1.589 exabytes de información gestionada en centros de datos, y las previsiones apuntan a duplicar esta cifra hasta alcanzar 3.028 exabytes en 2028, con un crecimiento anual compuesto (CAGR) del 20%. “Estamos viviendo una explosión de datos sin precedentes: en solo cuatro años generaremos la misma cantidad de información que en toda la historia de la humanidad hasta ahora”, señaló.
Este crecimiento está impulsado por sectores como las comunicaciones y medios, la tecnología, las administraciones públicas y los servicios financieros, que concentran más del 50% de la demanda. Todo ello está atrayendo inversiones masivas que podrían situar a España como hub digital de referencia en el sur de Europa, con más de 58.000 millones de euros en inversión acumulada hasta 2030.

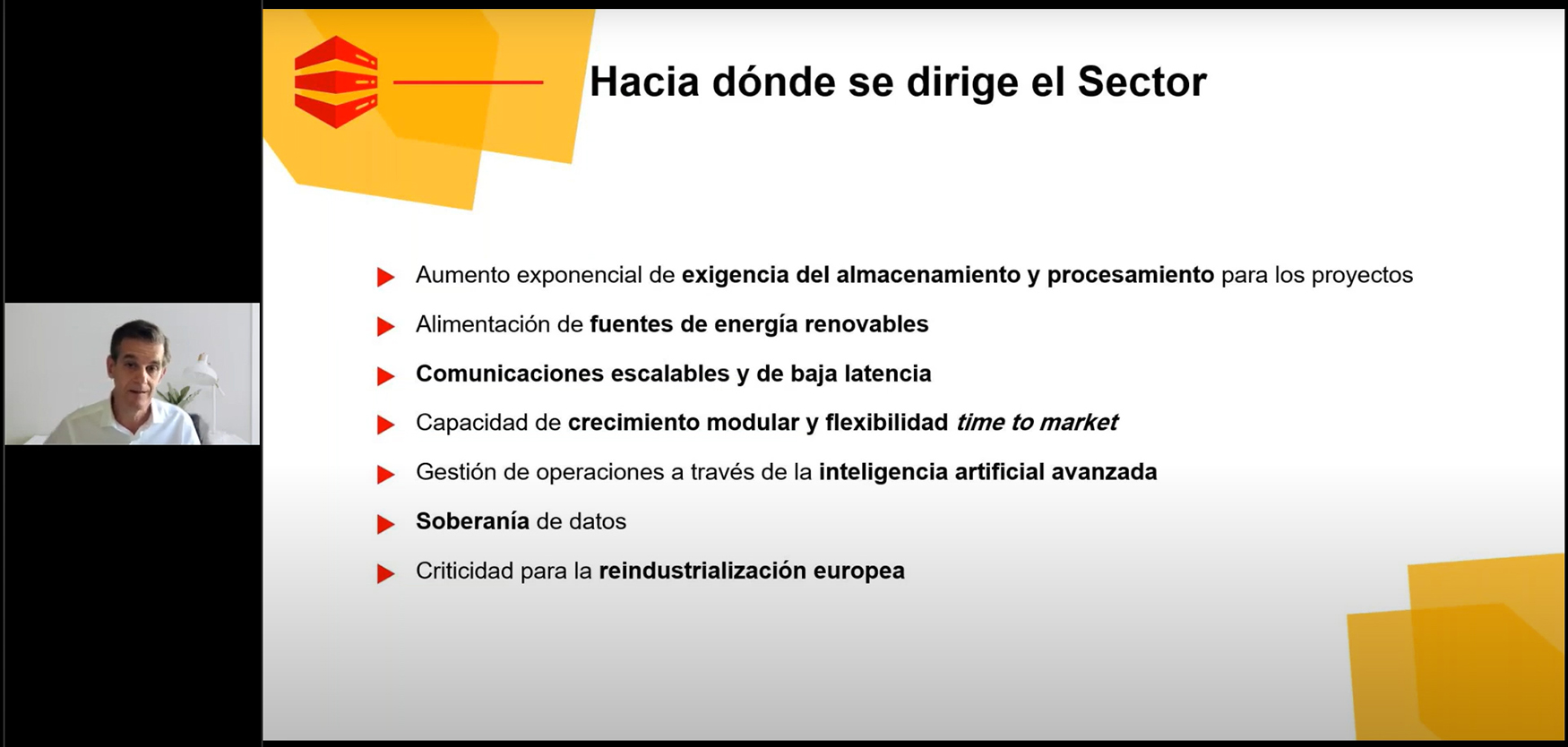

Intervención de Alejandro Fuster, director técnico de SpainDC
Intervención de Alejandro Fuster, director técnico de SpainDC.

En términos energéticos, Fuster advirtió que la potencia demandada pasará de 355 MW en 2025 a más de 2.180 MW en 2030, un incremento del 514%. Madrid lidera actualmente el despliegue con el 54,8% de la capacidad instalada, seguida de Barcelona y Aragón, que ha emergido como nuevo polo de atracción de inversiones. No obstante, y a pesar de estas previsiones, aclaró que los centros de datos representan menos del 10% de del crecimiento de la demanda total de la electricidad a nivel mundial —menor que, por ejemplo, el 30% de crecimiento esperado del vehículo elétrico.

El responsable de SpainDC subrayó, sin embargo, que la infraestructura eléctrica española afronta limitaciones críticas: “La red está saturada en puntos clave, los plazos de conexión son demasiado largos y la normativa todavía no reconoce a los data centers como industria electrointensiva ni estratégica”. Entre las soluciones que propuso destacaron la actualización del marco regulatorio, la reducción de plazos de planificación, el fomento de inversiones anticipatorias y la inclusión de los data centers como consumidores prioritarios.

Datos clave del sector del data center

  • 1.589 exabytes de datos gestionados en España en 2024
  • 3.028 exabytes previstos para 2028, duplicando la capacidad en 4 años
  • +514% de crecimiento energético: de 355 MW en 2025 a más de 2.180 MW en 2030
  • 58.000 millones de € de inversión acumulada hasta 2030
  • Madrid (54,8%), Barcelona (18,5%) y Aragón (10,7%) concentran la mayor capacidad

Grupos electrógenos: la clave para asegurar el suministro inmediato

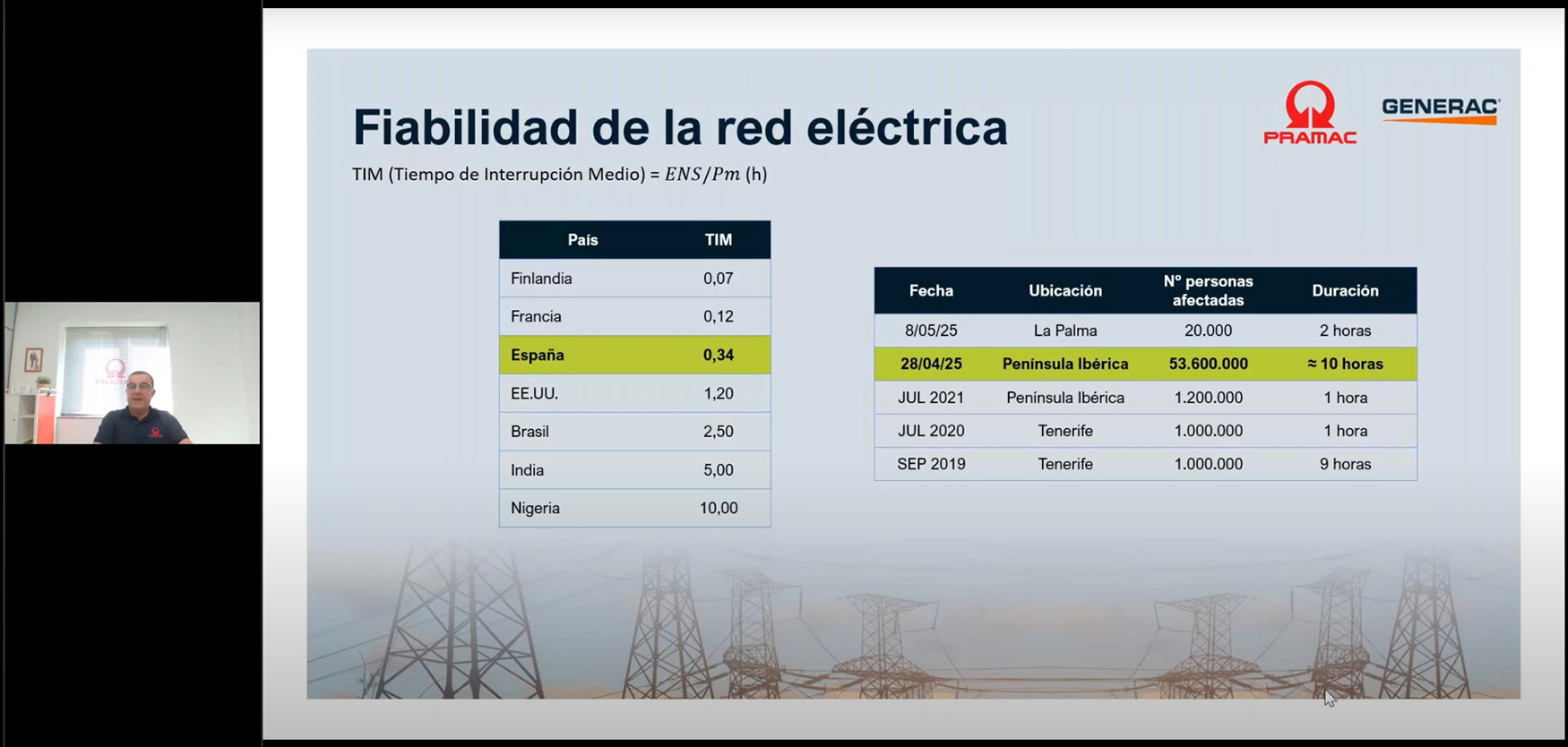

Carlos Valiente, director de ventas para Comercial e Industrial en Pramac Ibérica, abordó el papel de los grupos electrógenos en la continuidad de operaciones. Partiendo del indicador TIEPI —que mide la calidad del suministro eléctrico— recordó que, pese a que España presenta valores inferiores a 0,5, “los apagones de los últimos años, y en especial el del pasado abril, han demostrado que no estamos exentos de interrupciones”.
Valiente explicó cómo los grupos electrógenos de emergencia se convierten en la solución definitiva ante caídas de la red, especialmente en instalaciones críticas como hospitales o centros de datos. Estos sistemas, junto con configuraciones redundantes del tipo N+1, permiten garantizar el suministro incluso en caso de fallo del generador principal.
Carlos Valiente analizó las soluciones de energía de respaldo de Pramac Ibérica
Carlos Valiente analizó las soluciones de energía de respaldo de Pramac Ibérica.

El ponente expuso además mejoras técnicas para aumentar la fiabilidad, como el bypass manual, conmutación back synchro para evitar el 'segundo cero' energético o la duplicación de sistemas de arranque y baterías. También destacó la importancia de un mantenimiento especializado y constante, recomendando contratos con servicios técnicos oficiales capaces de ofrecer respuesta rápida, recambios inmediatos y disponibilidad 24/7.

Valiente presentó el caso de Aire Networks, cuyo data center en Madrid, equipado con soluciones de Pramac, respondió de forma satisfactoria durante el apagón de abril: “En menos de 30 segundos el suministro quedó restablecido y no se perdió ningún servicio crítico”.

Alquiler energético: flexibilidad y respuesta inmediata

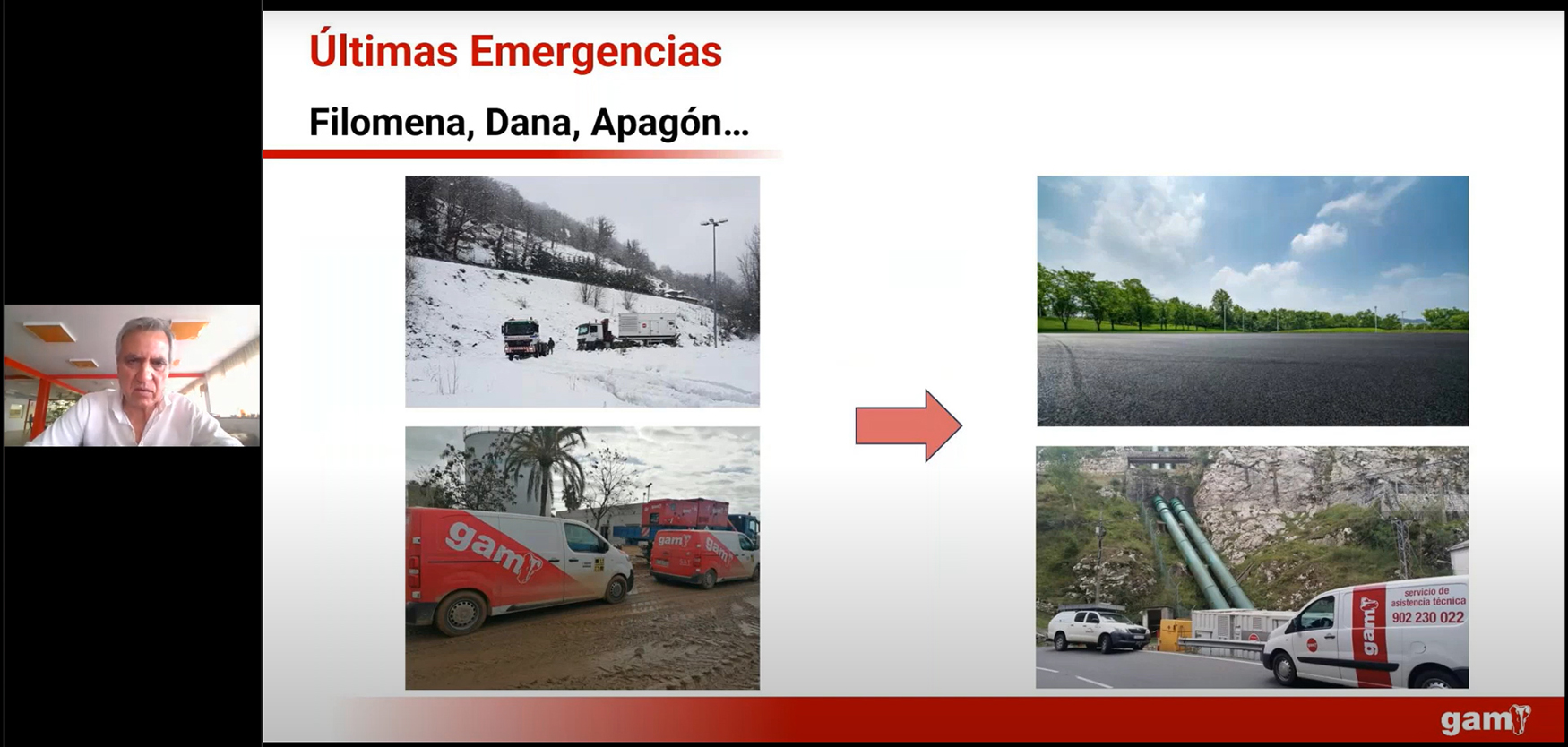

Por su parte, José Antonio Aguado, director de la división de Energía de GAM, destacó la aportación de las empresas alquiladoras como nexo entre fabricantes y clientes. “En circunstancias como la Filomena, la Dana de Valencia o el apagón del 28 de abril, nuestras campas se han quedado vacías porque todo el parque de equipos salió de inmediato para garantizar el suministro”, explicó.

Aguado subrayó que la clave está en la planificación. Según expuso, muchos clientes carecen de protocolos de contingencia y recurren al alquiler solo cuando el problema ya se ha producido, lo que dificulta la respuesta. Para evitarlo, defendió soluciones como el alquiler preventivo con equipos de backup en las instalaciones del cliente, capaces de entrar en servicio en menos de 30 segundos, o el alquiler con compromiso de respuesta en dos horas, manteniendo los equipos reservados en delegaciones.
José Antonio Aguado, director de la división de Energía de GAM
José Antonio Aguado, director de la división de Energía de GAM.
Además de la flexibilidad, resaltó otra ventaja del modelo: “El alquiler no es solo de una máquina, es de un servicio. Si el equipo falla o se queda obsoleto, la sustitución está garantizada sin coste para el cliente”. Aguado también hizo hincapié en que la tecnología actual permite el seguimiento remoto de parámetros clave —como consumos, temperaturas o estado de filtros—, aunque por motivos de seguridad el arranque debe seguir siendo local.

Mirando al futuro: resiliencia y colaboración

En el coloquio final, los tres ponentes coincidieron en que el gran apagón de abril fue una prueba real de resiliencia que obligó a revisar protocolos de comunicación y planes de contingencia. Fuster remarcó que el evento evidenció la necesidad de anticipar inversiones en red, mientras Valiente apuntó que tras el suceso se ha multiplicado la demanda de proyectos de respaldo eléctrico que antes permanecían aparcados. Aguado, por su parte, señaló que la actualización de protocolos internos y la mejora de la coordinación con clientes y administraciones ha sido una de las principales lecciones aprendidas.

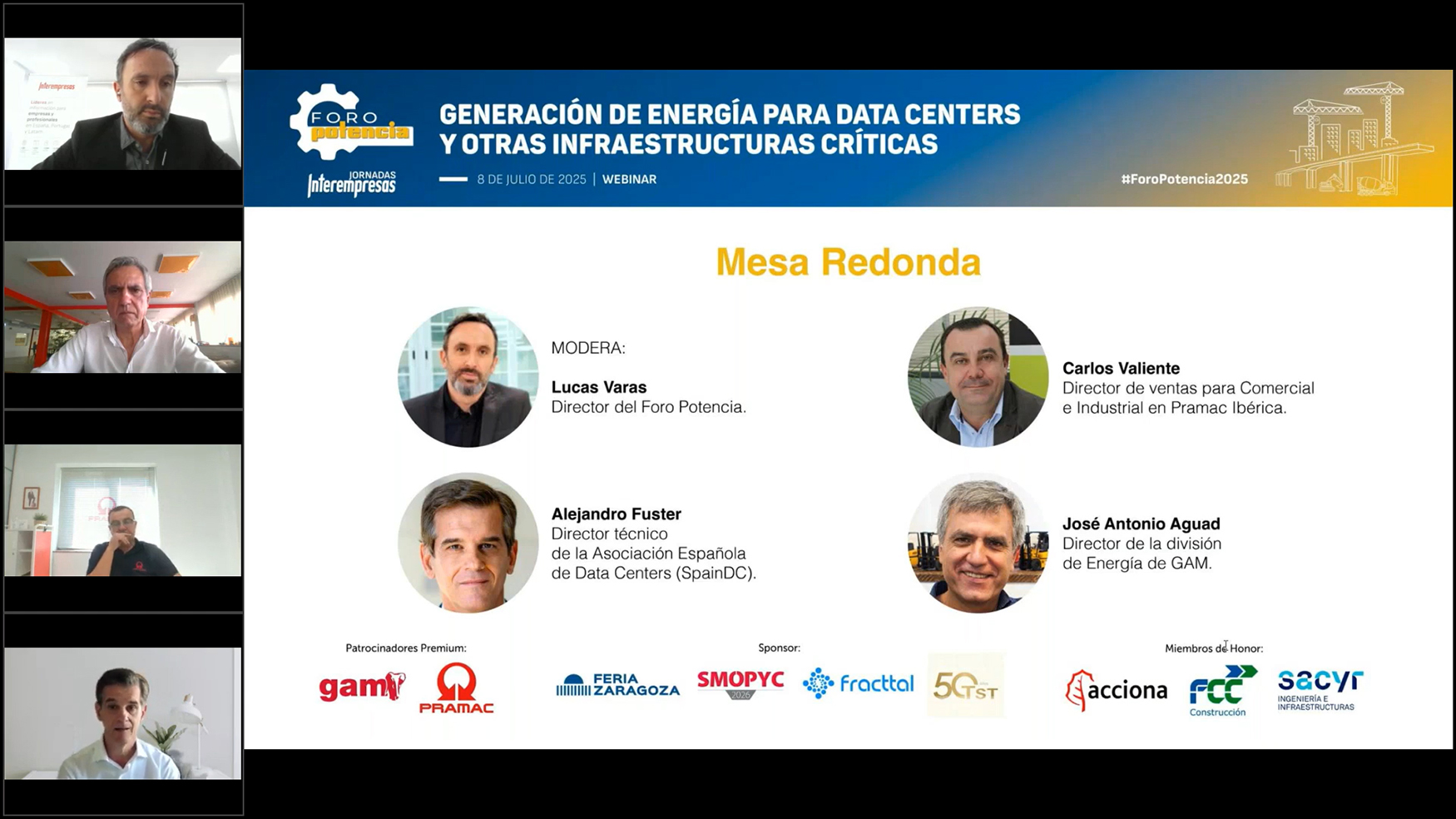

Coloquio final con los ponentes
Coloquio final con los ponentes.
La conclusión general del Foro Potencia fue clara: garantizar el suministro energético en infraestructuras críticas exige tanto soluciones tecnológicas como una colaboración estrecha entre todos los actores implicados —fabricantes, alquiladores, operadores, reguladores y clientes—. Solo así será posible afrontar con garantías los retos que plantea una sociedad cada vez más digitalizada y dependiente de la energía.

Esta jornada del Foro Potencia ha sido posible gracias al apoyo de Pramac Ibérica y GAM, patrocinadores de la jornada, sus miembros de honor Acciona, FCC Construcción y Sacyr Ingeniería e Infraestructuras, y sus sponsors Feria de Zaragoza — Smopyc, Fracttal y TST Servicios Técnicos.

EMPRESAS O ENTIDADES RELACIONADAS
GAM España Servicios de Maquinaria, S.L.U.
GPR Ibérica, S.A.U
COMENTARIOS AL ARTÍCULO/NOTICIA

Deja un comentario

Para poder hacer comentarios y participar en el debate debes identificarte o registrarte en nuestra web.

Suscríbase a nuestra Newsletter - Ver ejemplo

Contraseña

Marcar todos

Autorizo el envío de newsletters y avisos informativos personalizados de interempresas.net

Autorizo el envío de comunicaciones de terceros vía interempresas.net

He leído y acepto el Aviso Legal y la Política de Protección de Datos

Responsable: Interempresas Media, S.L.U. Finalidades: Suscripción a nuestra(s) newsletter(s). Gestión de cuenta de usuario. Envío de emails relacionados con la misma o relativos a intereses similares o asociados.Conservación: mientras dure la relación con Ud., o mientras sea necesario para llevar a cabo las finalidades especificadasCesión: Los datos pueden cederse a otras empresas del grupo por motivos de gestión interna.Derechos: Acceso, rectificación, oposición, supresión, portabilidad, limitación del tratatamiento y decisiones automatizadas: contacte con nuestro DPD. Si considera que el tratamiento no se ajusta a la normativa vigente, puede presentar reclamación ante la AEPD. Más información: Política de Protección de Datos
